Сентябрь. Этапы строительства новых кварталов

Сентябрь. Этапы строительства новых кварталов

29.09.2016
Чем ближе зима, тем больше усилий вкладывают строители в возведение жилых зданий в кварталах № 2.2 и 10. Основные силы Застройщика брошены на те объекты, в которых до холодов необходимо завести тепло. В квартале под номером 10 это многоквартирные дома № 20 и 24.

2016-09-27 12-29-34.jpg

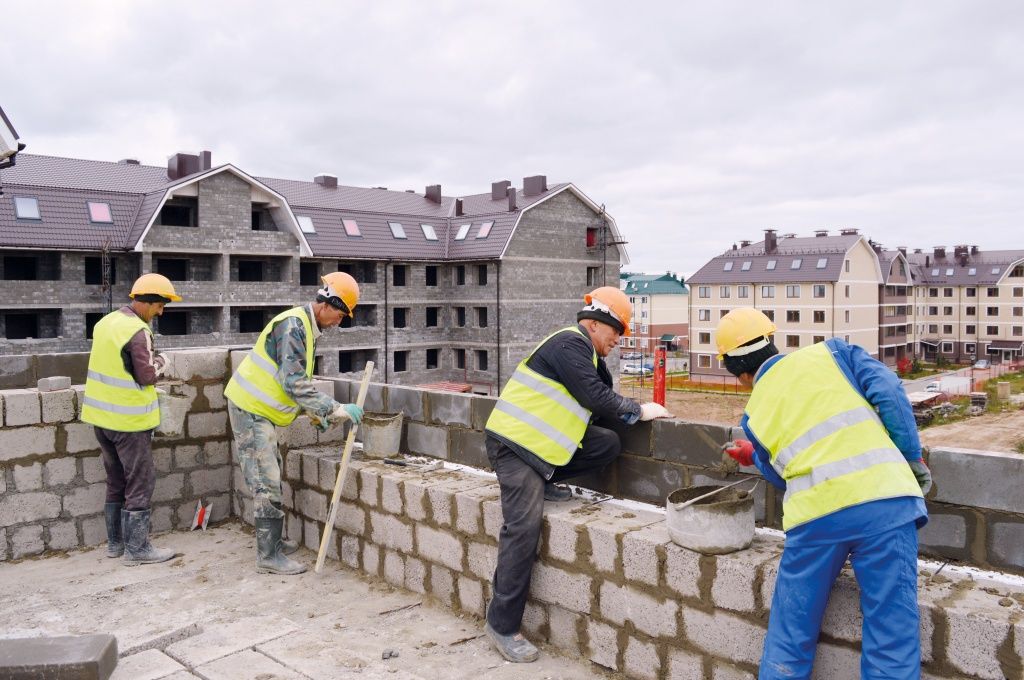

Так, в строении № 20 газовая разводка внутри дома полностью завершена, продолжается монтаж дымоходов, канализации, водоснабжения и внутренней газовой разводки, сделана вентиляция. Отделочники ведут штукатурные работы в квартирах. Одновременно закрывается контур здания – вставляются окна и временные двери. До конца осени в дом запустят отопление.
В доме № 22 все этажи построены. В данный момент продолжаются работы по монтажу металлоконструкций на мансардном этаже. Как только этот этап будет завершён, строители приступят к сборке ферм кровли.
В доме № 24 продолжаются кровельные работы. Внутри объекта полностью закончена штукатурка стен под отопительные приборы (газовые котлы, радиаторы). Как и на объекте под номером 20, до конца текущего года сюда запустят отопление.
В строении № 26 заканчивается кладка третьего этажа, после чего его закроют плитами перекрытия. В доме под номером 28 на первом этаже завершена кладка наружных и внутренних стен первой секции.
До наступления холодов дома под номерами 26, 28 и 30 законсервируют: закроют все стены, проёмы и технологические отверстия плёнкой для предотвращения проникновения влаги, откачают воду из подвальных помещений.
В квартале № 2.2, который состоит из 16 разноформатных таунхаусов, наиболее активное строительство ведётся на трёх объектах. Это дома под номерами 6, 13, 14. Так, в здании № 6 ведутся кровельные работы и выполнено бетонирование входных зон. В доме № 7 проведено армирование каркаса ростверка. В конце сентября будет завершено бетонирование. В строении № 8 эти работы уже закончены. В таунхаусе № 13 кровельные работы начнутся в октябре. В объекте под номером 14 идёт подготовка к монтажу металлоконструкций третьего этажа.
В таунхаусах № 4 и 5 закончена заливка монолитных поясов. В доме № 10 завершена кладка первого этажа. В строении № 16 до конца месяца будет выполнен монтаж плит перекрытия цокольного этажа. От дома № 1 до таунхауса № 6 ведутся земляные работы по устройству ливневой канализации. Кроме этого, в середине сентября закончена забивка свай под фундаменты четырёх объектов.
Напомним, что в таунхаусы под номерами 6 и 13 в конце осени заведут отопление. Эти дома станут показными для потенциальных покупателей, чтобы те смогли по достоинству оценить внутреннюю планировку помещений.
Кстати, в квартале со стороны улицы Весенняя в ближайшее время начнётся благоустройство территории. Здесь сделают дорогу и проведут уличное освещение, так что будущие жильцы смогут пройти, чтобы посмотреть изнутри таунхаус № 13. А пока строители проложили временные дороги из плит, чтобы в период дождей спецтехника смогла беспрепятственно подвозить к объектам материалы.
Строительство ведётся и на нежилых объектах. К примеру, в квартале № 11 продолжается возведение многофункционального центра. Внутри здания выполнена заливка стен и утеплена кровля. В данный момент бетонируются полы на втором и третьем этажах. В октябре начнётся отделка помещения индивидуального теплового пункта (котельная). Планируется, что до конца осени контур здания будет полностью закрыт и до Нового года в него заведут электричество и газ с последующим пуском отопления.
Работы проводятся и в котельной, которая будет обслуживать образовательный центр. Строители возвели крышу. Планируется, что до зимы контур здания будет полностью закрыт.
В конце хотелось бы отметить, что строительство жилых и нежилых объектов ведётся строго по графику.
